為確保本年度供熱工作順利開展,為熱用戶提供更加優質的用熱服務。2023年10月1日,供熱一次管網開始注水工作,本年度供熱工作開始進入“倒計時”。注水試壓前,公司相關部門按照供熱生產規定流程制定了注水方案,提前進行水質化驗,并對注水設備進行調試,確保水質合格及管網運行安全。

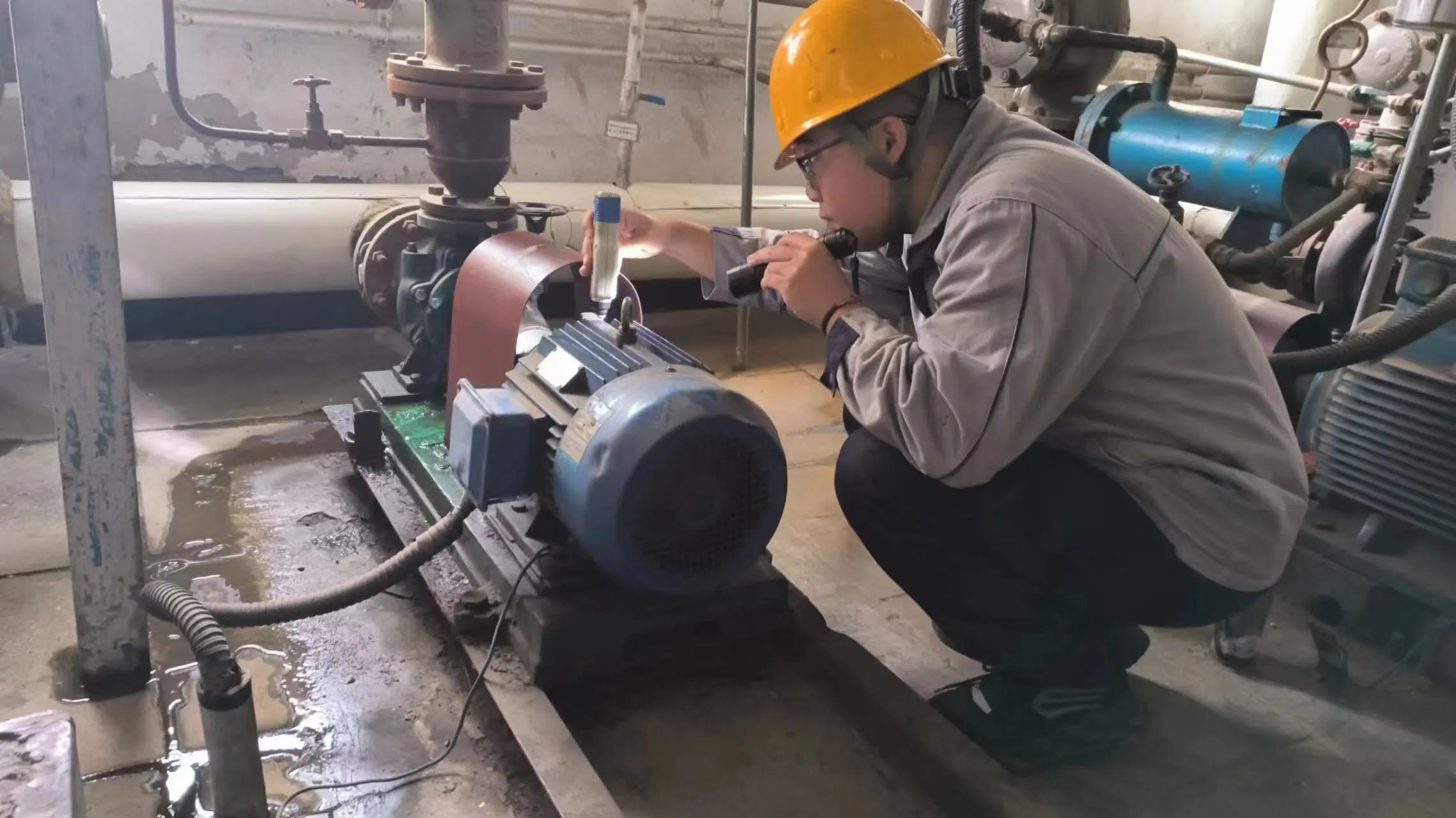

為保障本采暖季一次管網注水工作順利進行,確定關鋁熱電廠、城西熱源廠、東區熱源廠3個注水點進行注水工作,注水過程中,工作人員首先對一次管網的閥門、壓力表等基礎設備進行全面排查,隨后緩緩啟動補水泵,讓水流穩定、持續注入管網中,截止10月7日,已累計向一次管網注水8392噸,此項工作預計10月底前完成。
